項目位于洛陽市新安縣,新緯一路與滬杭路交叉口西北角,整個場地東西最長482.0m,南北最寬765.0m,平面上呈不規則圖形。鉆進位置的土層為粉質黏土,該土層呈褐黃色、硬塑、含水率低。
>項目概覽
1.服務范圍:自鉆式中空注漿錨桿材料、安裝及試驗
3.應用場景:工業建筑基坑支護
4.應用結構:自鉆式中空錨桿用作建筑基坑土釘支護
5.地質條件:擬建場地為原村莊拆遷地及耕值地,地形起伏較大,本場地所處的地貌單元屬伊河右岸II級階地,附近無地表河流。場地地層以粉質黏土、粉土為主。地下水位埋深較深,不考慮地下水的影響。地層分布為雜填土、沖積土、粉土、粉質黏土
>問題與挑戰
不良地質主要為粉土、粉質黏土,鉆孔過程中容易出現塌孔,存在塌孔卡鉆的問題。
>解決方案

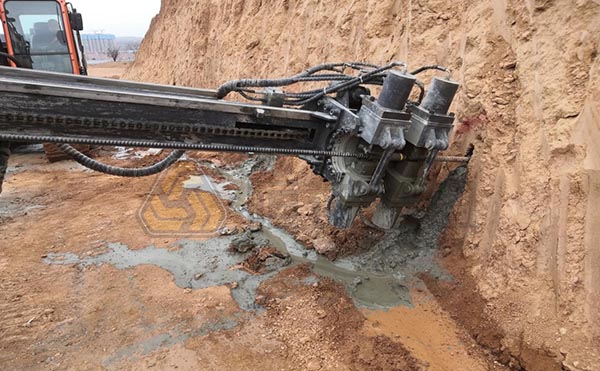

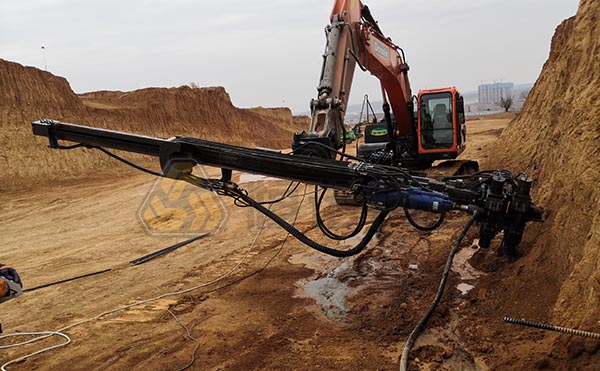

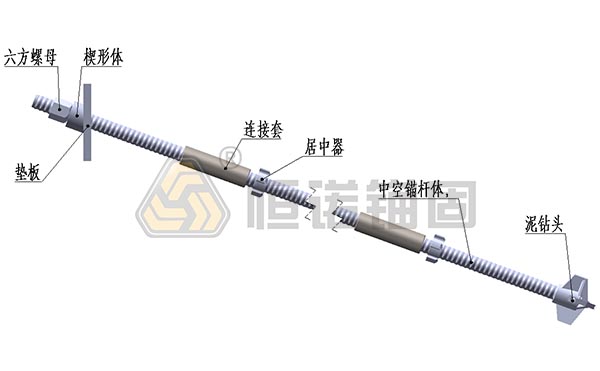

錨桿為全粘結自鉆式中空錨固系統,集鉆進、注漿和錨固功能為一體,桿體不僅可作為鉆桿和錨桿使用,還可以實現同時鉆進和注漿。錨桿注漿為常壓注漿(壓力0.3-0.5MPa)注漿采用水灰比0.5-0.55的純水泥漿,注漿體的抗壓強度為20MPa。選用R32/20中空錨桿體,R32/90泥鉆頭,錨桿單根長度3m,鉆孔9米。錨桿結構如圖所示:
>施工工藝

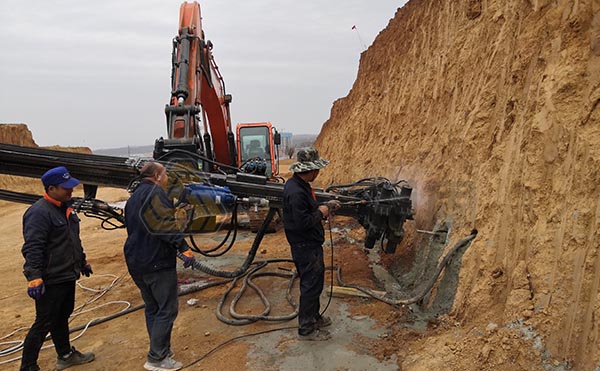

物料準備→鉆機就位→連接中空錨桿及鉆頭→同步鉆進與注漿→沖洗鉆孔→接長錨桿→重復鉆進及注漿→鉆孔完成→基坑開挖→下一層錨桿安裝→安裝完成
>施工設備

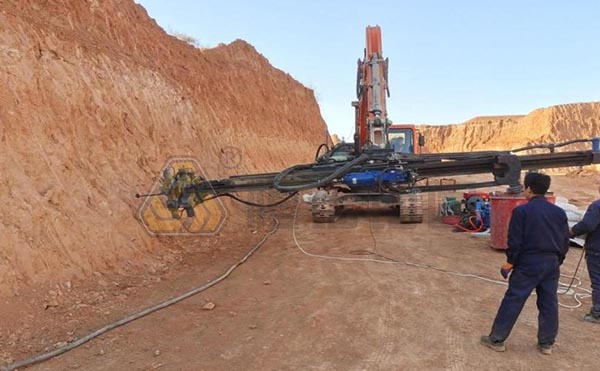

鉆機:挖改鉆機,YD210動力頭,T38釬尾
施工效率:1min/m(每臺班鉆進安裝錨桿300m)
>成本對比
該項目于2022年3月順利完成,自鉆式錨桿施工中克服了塌孔卡鉆等困難,同步鉆進與注漿工藝和鋼筋錨桿施工相比,省去了成孔注漿工序,施工效率提高5倍以上,錨桿鉆進安裝效果好,鉆進速度快。
