>項目背景
黃山中合農產品物流園位于黃山高新區,項目一期占地200畝,建筑面積17萬平方米,是中合集團旗下黃山的區域性專業農產品批發市場,也是黃山市重點民生工程、菜籃子工程,商務部門和高新區重點市場保供骨干企業。
中合智能一體化服務中心綜合樓(D4#樓)地下車庫面積2077.8m2,基坑深度5.1m,基坑周長250m。
>項目概覽
1.項目工期:2020年12月—2021年2月
2.服務范圍:錨固材料、錨固鉆機及現場技術服務
3.應用場景:商業服務建筑地下停車場
4.應用結構:樁錨支護、自鉆式中空錨桿用作臨時性土釘
5.項目用量:1000m
6.地質條件:項目位于黃山市屯溪區濱齊云大道與清涼峰路交叉口,擬建場地在勘探深度范圍內自上而下為素填土、粉質粘土、圓礫、強風化粉砂巖、中風化粉砂巖。
>問題與挑戰

原設計方案A-B和B-C段采用懸臂樁支護, C-A段放坡坡面噴混凝土?;娱_挖中出現基坑失穩問題,采取補救措施插入鋼管支護,無法滿足要求。由于存在圓礫和強風化層,鋼管插入困難且效率低無法滿足施工要求,項目方最終決定采用自鉆式中空錨固系統錨桿,同步鉆進與注漿的工藝。
>解決方案

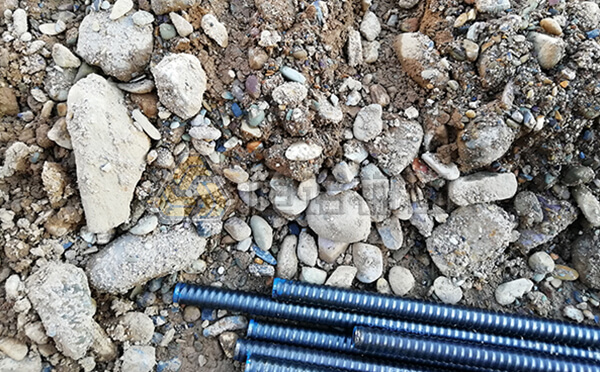

采用全粘結自鉆式中空錨固系統,由中空錨桿桿體、連接套、居中器、鉆頭、墊板和螺母組成,集鉆進、注漿和錨固功能為一體,桿體不僅可作為鉆桿和錨桿使用,還可以實現同時鉆進和注漿。錨桿注漿為常壓注漿(壓力0.3-0.5MPa)注漿采用選用水灰比0.5-0.55的純水泥漿,注漿體的抗壓強度為20MPa。選用R38中空錨桿體,單根長度3m,鉆頭為R38/90球齒全鋼鉆頭,鉆進深度12m。
>施工工藝
物料準備→鉆機就位→連接中空錨桿及鉆頭→同步鉆進與注漿→沖洗鉆孔→接長錨桿→重復鉆進及注漿→鉆孔完成→安裝腰梁→基坑開挖→下一層錨桿安裝→安裝完成
>施工設備

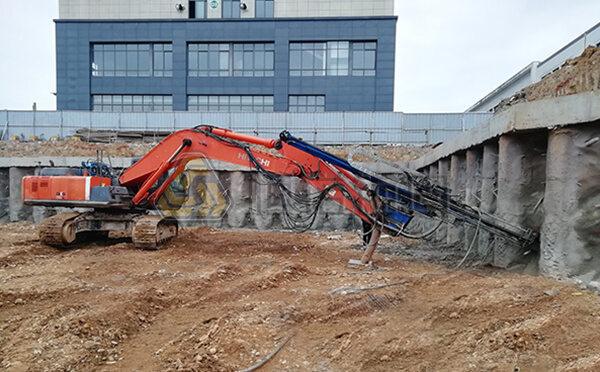

鉆機:自鉆式錨桿專用挖改鉆機
施工效率:?jiǎn)慰祝?2m孔深)純鉆進平均用時14.4min,臺班(8h)鉆進360m以上。
無
